Hélice contínua ou estaca escavada: comparativo técnico sem achismo

Atualizado em 14 de julho de 20267 min de leituraRevisado por engenharia

Resposta rápida

Hélice contínua é mais produtiva (20–40 estacas/dia), tem controle eletrônico em tempo real e trabalha bem abaixo do lençol freático. Estaca escavada aceita diâmetros maiores (até 180 cm), custa menos por metro em solos secos e cabe em terrenos com acesso restrito. A escolha certa depende do solo — não do preço unitário.

Recebeu duas propostas — uma de hélice contínua e outra de escavada — com valores diferentes e ficou na dúvida? Boa. Significa que os dois métodos estão dentro do universo de solução. Falta só a régua certa pra decidir.

O que muda de verdade entre as duas

Nos dois casos você tem uma estaca de concreto armado moldada no local. A diferença está em como o furo é executado — e é aí que aparecem os efeitos práticos que decidem o método.

A hélice contínua usa um trado longo que perfura sem parar até a profundidade final, e o concreto é injetado sob pressão pela ponta enquanto o trado sobe. A escavada usa caçamba ou hélice curta que retira o solo em ciclos, e o concreto é lançado depois que o furo está pronto e limpo.

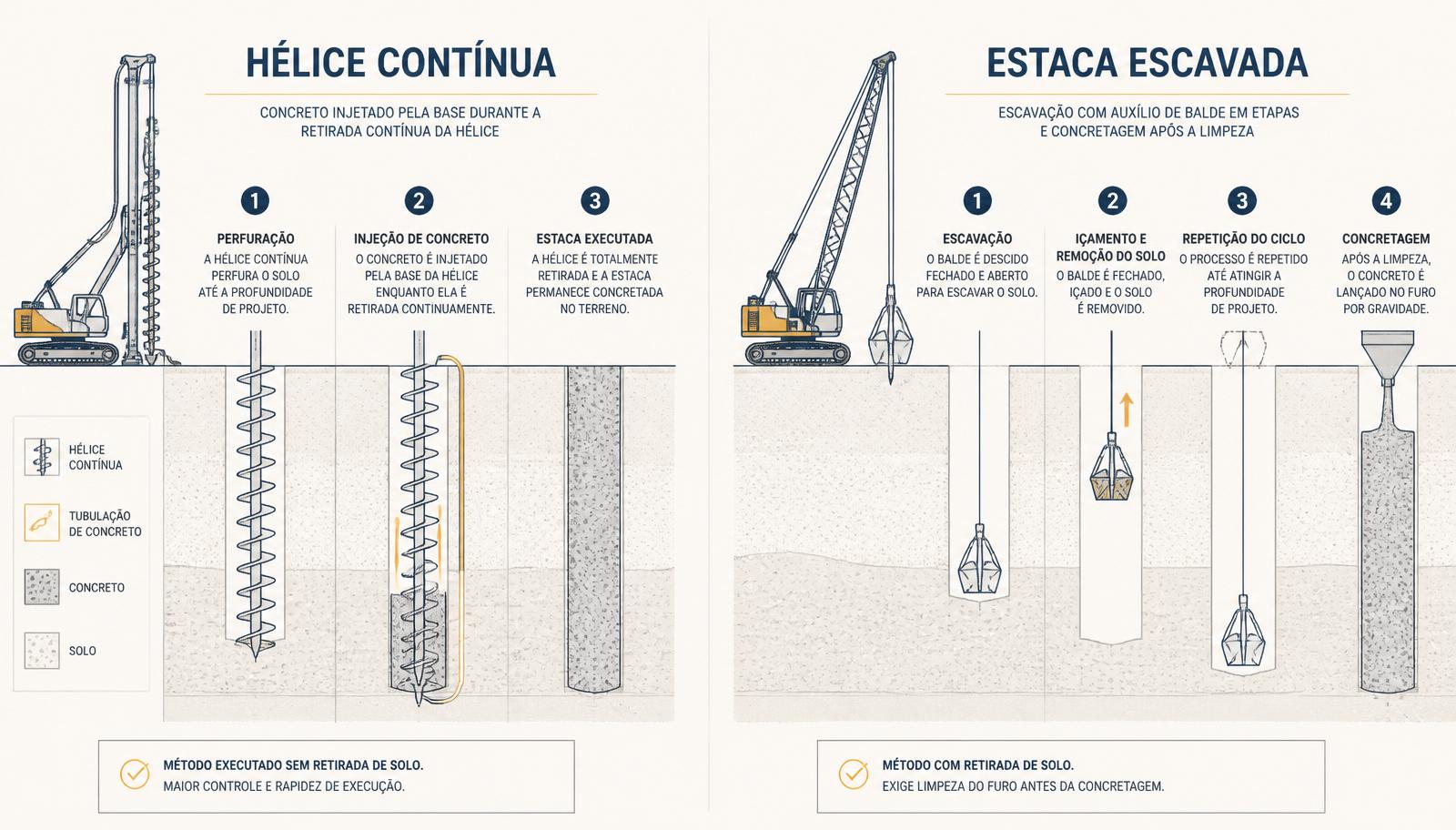

Diagrama comparativo dos processos de execução de hélice contínua e estaca escavada
Processos lado a lado: injeção durante retirada do trado (hélice) versus escavação em ciclos com concretagem posterior (escavada).

Tabela honesta de comparação

CritérioHélice contínuaEstaca escavada
Produtividade20 a 40 estacas/dia8 a 15 estacas/dia
VibraçãoNenhumaNenhuma
RuídoBaixo (motor)Médio (impacto da caçamba)
Diâmetros usuais25 a 100 cm25 a 180 cm
Profundidade típicaaté 24 macima de 24 m com equipamento pesado
Lençol freáticoTrabalha bem abaixoExige revestimento ou fluido
Controle de execuçãoEletrônico (torque, pressão, volume)Inspeção visual + registro manual
Custo por metro10 a 25% acimaMenor em solo seco

Referências de mercado 2024–2026. Valores absolutos variam com obra, solo e localização.

Quando cada uma é a escolha certa

Escolha hélice contínua se…

  • Existe lençol freático raso ou solo instável (colapsível, arenoso sob N.A.).
  • O prazo de obra é apertado e você precisa liberar a superestrutura rápido.
  • A obra está em área urbana com vizinhos próximos sensíveis a barulho.
  • Você quer controle eletrônico documentado de cada estaca (relatório do sistema).

Escolha estaca escavada se…

  • O solo é firme, seco, sem risco de colapso da parede do furo.
  • As cargas exigem diâmetros grandes (a partir de 100 cm).
  • O terreno é pequeno e não cabe o equipamento da hélice contínua.
  • O orçamento é sensível e o cronograma tolera menor produtividade.

E se as duas forem viáveis?

Nesse caso o desempate é cronograma e nível de controle. Obra grande, prazo curto, engenheiro exigente com registro de execução? Hélice contínua. Obra menor, sem pressa, solo bem comportado? Escavada. O que nunca deve pesar sozinho é o preço unitário — fundação errada não é a linha mais barata do orçamento, é o item mais caro da obra quando dá problema.

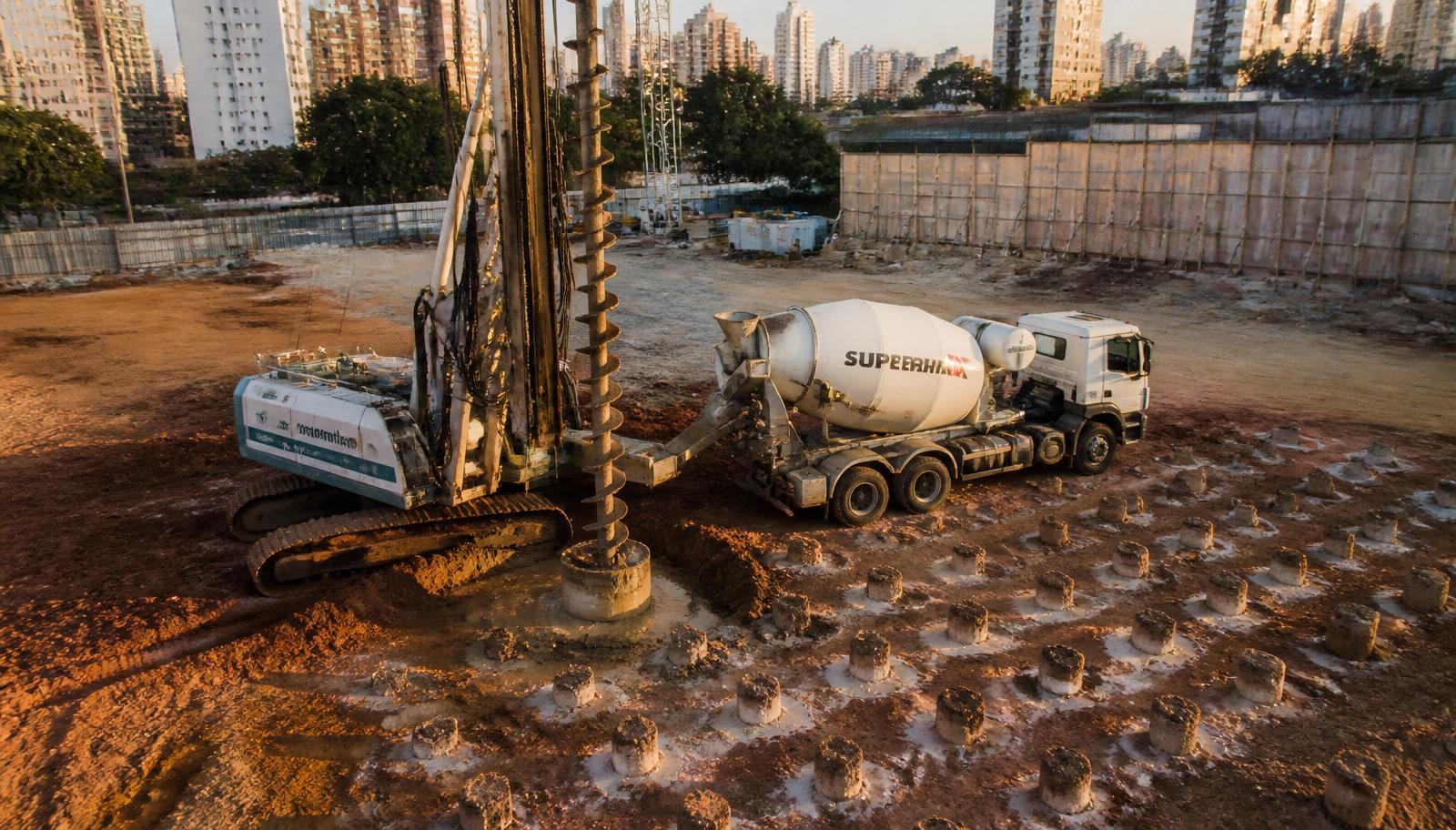

Perfuratriz de hélice contínua ao lado de caminhão de concreto em canteiro urbano
Hélice contínua em execução: caminhão de concreto sincronizado com a subida do trado.

Perguntas frequentes

Hélice contínua sempre é a melhor?

Não. É o método com mais controle e produtividade, mas depende do solo, das cargas e do espaço. Em muitos casos a escavada resolve com menos custo.

Posso combinar os dois métodos na mesma obra?

Sim. É comum usar hélice na região com lençol e escavada na parte mais seca do terreno. Quem define é o projeto de fundação.

Hélice contínua exige projeto de contenção do solo?

Não — o próprio concreto sustenta a parede do furo enquanto o trado sobe. É uma das vantagens frente à escavada em solos instáveis.
